    背景资料某安装公司承接一项公共建筑的电栏广生工程,工程有28层,28站曳引式电梯8台,工期为90天,开工日期3月18日,其

    2022-01-09 12:48 清远人事考试网 来源:广东华图教育

    题目

      简答题

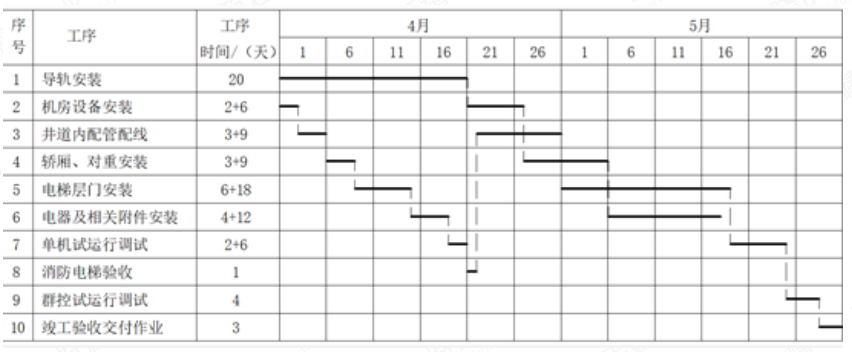

    背景资料某安装公司承接一项公共建筑的电栏广生工程,工程有28层,28站曳引式电梯8台,工期为90天,开工日期3月18日,其中2台消防电梯需在4月30日前交付,在通过消防验收后,作为施工电梯使用.电梯井道的脚手架工程、机房及厅门预留孔的安全防护设施由建筑上柱公司实施,验收合格。安装公司项目部编制了电梯施工方案,书面告知了工程所在地的特种设备安全监督管理部门,工程按期开工,电梯施工进度计划见表3。电梯安装采用流水搭接平行施工,电梯安装前,项目部对机房和井道进行交接检验,均符合电梯安装要求,工程按施工进度计划实施,电梯验收合格,交付业主。



			背景资料某安装公司承接一项公共建筑的电栏广生工程,工程有28层,28站曳引式电梯8台,工期为90天,开工日期3月18日,其

    1、电梯安装前,项目部在书面告知时应提交哪些材料?

    2、厅门预留孔安全防护装置的设置有什么要求?

    3、消防电梯从开工到验收合格用了多少天?电梯安装工期比合同工期提前了多少天?

    4、电梯运行实验时,运行载荷和运行次数(时间)各有哪些规定?



    优质答案

      参考答案:暂无



    解析

      [华图教育答案解析]:1、书面告知应提交的材料:《特种设备安装改造维修告知单》(1分) ;施工单位及人员资格证件(1分) ;施工组织与技术方案(1分) ;工程合同(1分) ;安装监督检验约请书(1分) ;电梯制造单位的资质证件(1分)

    2、电梯安装之前,所有厅门预留孔必须设有高度不小于1200mm (1分)的安全保护围封(安全防护门),并应保证有足够的强度;保护围封下部应有高度不小于100mm (1分)的踢脚板,并应采用左右开启方式(1分),不能上下开启(1)

    3、(1)从3月18日到4月21日,一共35天(3分)(3分)

    (2)提前了15天(2分)(从3月18日开始至5月31日,工期为75天,合同工期为90天,比合同工期提前了15天)

      以上是关于 背景资料某安装公司承接一项公共建筑的电栏广生工程,工程有28层,28站曳引式电梯8台,工期为90天,开工日期3月18日,其的参考答案及解析。详细信息你可以登陆清远公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>


      特别说明:华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注广东华图教育微信gdhtgwy,政策问题实时答,考试信息不漏看。

      华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。

    (编辑:清远华图)

    首页 招考信息 网站地图 返回顶部
    京ICP备11028696号-11 京ICP证130150号 京公网安备11010802021470号
